轻质抹灰石膏施工流程及注意事项

轻质抹灰石膏越来越受到市场喜爱 ,是由于它既有水泥砂浆的强度 ,又比水泥砂浆更环保 ,且粘结强度大、不易粉化、不开裂、不空鼓、不掉粉等 ,施工简便 ,速度快、效率高。

轻质抹灰石膏施工后的墙面 ,致密光滑 ,达到这种高级抹灰效果 ,在施工时有哪些需要注意的事项呢?小编梳理了几个要点 ,供大家参考。

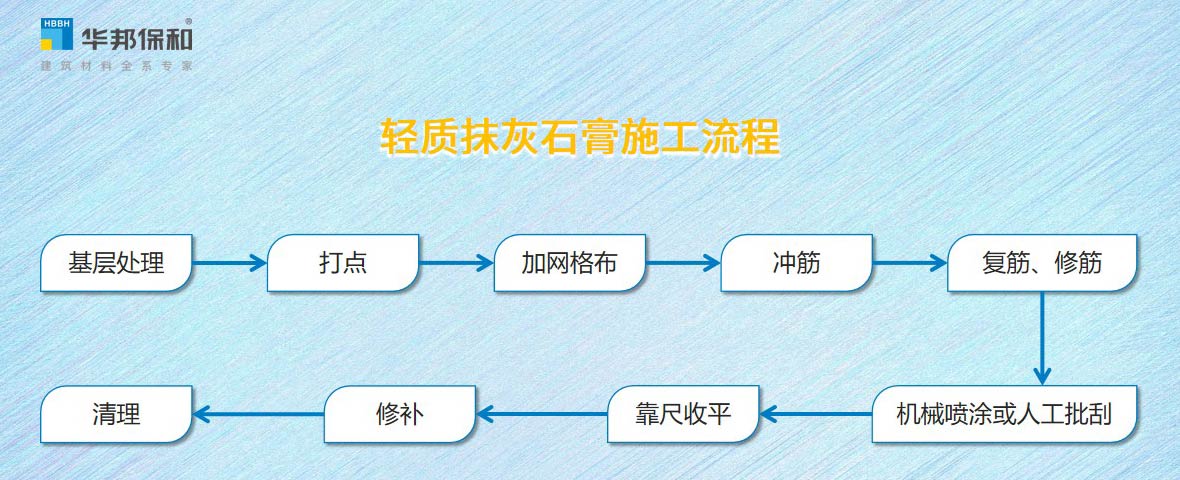

231642f51575fcb2475326fb79970c63



一、基层处理

墙面材料施工 ,第一步骤就是基层处理 ,需要清除墙体表面灰层、污垢等 ,修补粗糙表面 ,确保表面平整干净。然后滚涂界面剂 ,对基层进行封闭处理。当用手触摸 ,基面不沾 ,此时界面剂已固化 ,可进行抹灰层施工。

注意:剪力墙应使用专用封闭的界面剂。剪力墙墙角位置 ,由于施工困难 ,加上容易附着杂质 ,需要清理杂质后将剪力墙下部10cm进行封闭处理 ,避免造成空鼓。



二、打点

要严格按照施工图纸尺寸要求 ,进行放线、打点。以门洞多的墙面为基准面 ,避免门洞大小头情况出现。每个墙面打点时需拉横线 ,横线长度按施工要求厚度确定 ,确保一面墙上所有的点都在一个平面。注意避开线盒等位置 ,否则会造成断筋 ,批刮时无法靠尺找平。



三、加网格布

粘贴网格布有以下要求:先满批抹灰石膏刮平 → 铺贴网格布 → 满批抹灰石膏刮平。

粘贴网格布 ,必须齐缝对中 ,搭接应超过100mm ,要满挂网 ,不要用点粘的方式批刮挂网 ,这样网格布无法起到抗裂的作用 ,还容易空鼓。

进行满挂网时 ,网格布应在轻质抹灰石膏接近初凝时压入抹灰层 ,使网格布处于抹灰层靠外位置;悴黄秸 ,注意抹平后再挂网;各结构缝、预埋管线、线槽等位置 ,回填要密实 ,否则会导致挂网的位置空鼓。



四、冲筋、复筋、修筋

每条筋间距不得大于1300mm。阴角左50mm~100mm、右边200mm的位置必须放置灰筋 ,这样阴角可一次成型。每条灰筋必须垂直 ,两点离地面600mm和1900mm。



五、机械喷涂或人工批刮

此环节 ,有两个地方需要注意 ,一是拌和浆料。拌和浆料要保证用水清洁 ,根据施工进度拌和 ,建议在50min内用完 ,避免浆料稠化。拌和时 ,注意加水比例 ,浆料过稀会出现局部位移 ,导致最终的抹灰面不平整。稠化后的浆料不能使用 ,也不能加水再使用 ,严禁与新拌和的浆料混合搅拌使用 ,否则将导致上墙后材料开裂。

其次 ,阴角、阳角、地脚、孔洞、线槽、筋边等位置必须着重压实 ,避免未贴实引起空鼓。



六、靠尺收平

轻质抹灰石膏喷涂或批刮到满筋的高度后 ,即可靠尺收平。沿标筋由下往上抹平 ,用刮下的料对凹陷处进行找补。剪力墙抹灰 ,尽量减少靠尺收平的次数 ,避免气泡集中形成大气泡造成空鼓。



七、修补

抹灰石膏批刮完成后 ,测量墙面平整度 ,如有毛糙、凸出部位 ,要用专用工具挫平。若存在小气泡 ,用铲刀挖除 ,再使用轻质抹灰修补。



八、清理

修补完成后对施工区域进行清理 ,将遗留的材料、施工用具等清理出施工区域并清扫干净。



完工后 ,还需注意;。抹灰层在凝结硬化期(3小时内)应防止曝晒、水冲、撞击、振动和受冻 ,以保证抹灰层有足够的强度。待干燥后才能进行下一工序施工。

另外 ,施工轻质抹灰时 ,要注意个别墙体的特性 ,流程需要调整。比如:

    • 饰面层为墙纸工程、软包工程等 ,需基层有牢固的粘结性 ,施工轻质抹灰时不应进行罩面处理。
    • 顶棚施工时 ,除必须做好界面处理外 ,应咨询技术及设计人员 ,确认方案以保证工程质量。
    • 轻质抹灰石膏抹灰层上不能直接粘贴保温板 ,否则会导致保温板脱落 ,若要粘贴保温板 ,需重新设计施工工艺。



以上就是小编汇总的轻质抹灰石膏施工注意事项 ,供大家参考。
